UtamaServisMeter Baru (Newly Build)
Permohonan Meter TNB

Meter Baru — Premis Tak Pernah Ada Meter
(Newly Build)

Panduan permohonan meter elektrik TNB baharu untuk rumah atau premis baru di Lembah Klang.

Syarat & Kelayakan

Untuk premis baru yang tidak pernah ada meter, permohonan wajib melalui kontraktor elektrik. Tidak boleh buat sendiri secara online.

⚡ Sediakan Ini Sebelum Mohon

  • Premis perlu siap sekurang-kurangnya 80%
  • Wiring DB dan papan meter sudah siap
  • Cable dari papan meter ke DB dalaman
  • D-hook sudah dipasang (untuk gantung cable servis TNB)

Prosedur Permohonan

  1. Hubungi Anaqi Ventures — WhatsApp kami untuk penjelasan awal dan semakan keperluan premis.
  2. Site Visit — Kami datang ke lokasi untuk nilai keadaan premis, papan meter, wiring dan keperluan sambungan.
  3. Sediakan Dokumen — Kami arahkan dokumen yang diperlukan mengikut jenis premis.
  4. Submit Permohonan ke TNB — Kami submit permohonan secara online melalui sistem TNB bagi pihak anda.
  5. TNB Proses & Keluarkan Kelulusan — TNB semak dan keluarkan notis kelulusan melalui emel.
  6. Bayar ke TNB — Bayar caj yang dinyatakan dalam invoice TNB terus kepada TNB. Caj kerja Anaqi Ventures akan dimaklumkan selepas semakan.
  7. TNB Pasang Meter — Pegawai TNB datang pasang meter. Kerja siap!

Dokumen Diperlukan

Kediaman / Pemohon Individu

Perniagaan / Syarikat

💡 Tips Dokumen

Dokumen boleh dikemukakan dalam format PDF atau imej yang jelas. Jika tiada geran tanah, ada dokumen alternatif yang boleh digunakan — hubungi kami untuk semak kes anda secara percuma.

Caj Sambungan TNB (Meter Baru)

Angka di bawah ialah rujukan rasmi Caj Sambungan TNB untuk pengguna voltan rendah. Jumlah sebenar untuk permohonan meter baru bergantung pada kategori premis, kaedah sambungan dan invoice TNB.

Kategori TNBCaj Sambungan TNB
1 fasa domestik PPRT / kos rendah / perumahan awamRM 250
1 fasa domestik, bangunan atas tanah / meter berkelompokRM 450
1 fasa domestik, kabel bawah tanahRM 1,700
1 fasa selain domestik, talian atasRM 450
1 fasa selain domestik, kabel bawah tanahRM 1,700
3 fasa domestik, bangunan atas tanah sehingga 37kWRM 750 talian atas / RM 1,700 kabel bawah tanah
3 fasa selain domestik, 11kW hingga 37kWRM 1,700

Rujukan: TNB Schedule 1 — Caj Sambungan bagi Pengguna Voltan Rendah. Deposit, caj lain dan kos kerja Anaqi Ventures tidak dipaparkan sebagai kadar tetap; hubungi kami untuk semakan lengkap.

Tempoh: 7–14 hari bekerja kebiasaannya. Ada kawasan boleh siap 1–3 hari.

Soalan Lazim

Rumah baru dari pemaju — macam mana nak masuk meter? +
Semak dahulu dengan pemaju — ada kemungkinan sebahagian caj telah diuruskan oleh pemaju. Elak bayar dua kali. Hubungi kami untuk panduan.
Berapa lama proses dari submit hingga meter dipasang? +
Kebiasaannya 7–14 hari bekerja. Ada kawasan boleh siap dalam 1–3 hari. Bergantung pada kawasan dan beban kerja TNB. Kami follow-up dengan TNB bagi pihak anda.
Tiada geran tanah, boleh mohon meter? +
Ada alternatif — S&P yang distamp, perjanjian sewa LHDN, atau dokumen lain yang boleh dijadikan bukti pemilikan. Hubungi kami untuk semak kes anda secara percuma.
Siapa yang pasang meter — kontraktor atau TNB? +
TNB yang akan pasang meter. Kontraktor (Anaqi Ventures) hanya uruskan permohonan, dokumentasi dan follow-up dengan TNB bagi pihak anda.

🔗 Servis Berkaitan

Rumah dah siap dan bekalan sedia ada, tapi nak upgrade ke 3 fasa untuk solar/EV? Lihat Upgrade Meter 3 Fasa. Untuk tapak pembinaan yang belum siap, rujuk Bekalan Sementara dahulu.

Portfolio Projek

Projek Meter Baru Yang Telah Kami Siapkan

Sebahagian projek permohonan meter TNB masuk baru yang telah kami laksanakan di Selangor & Kuala Lumpur.

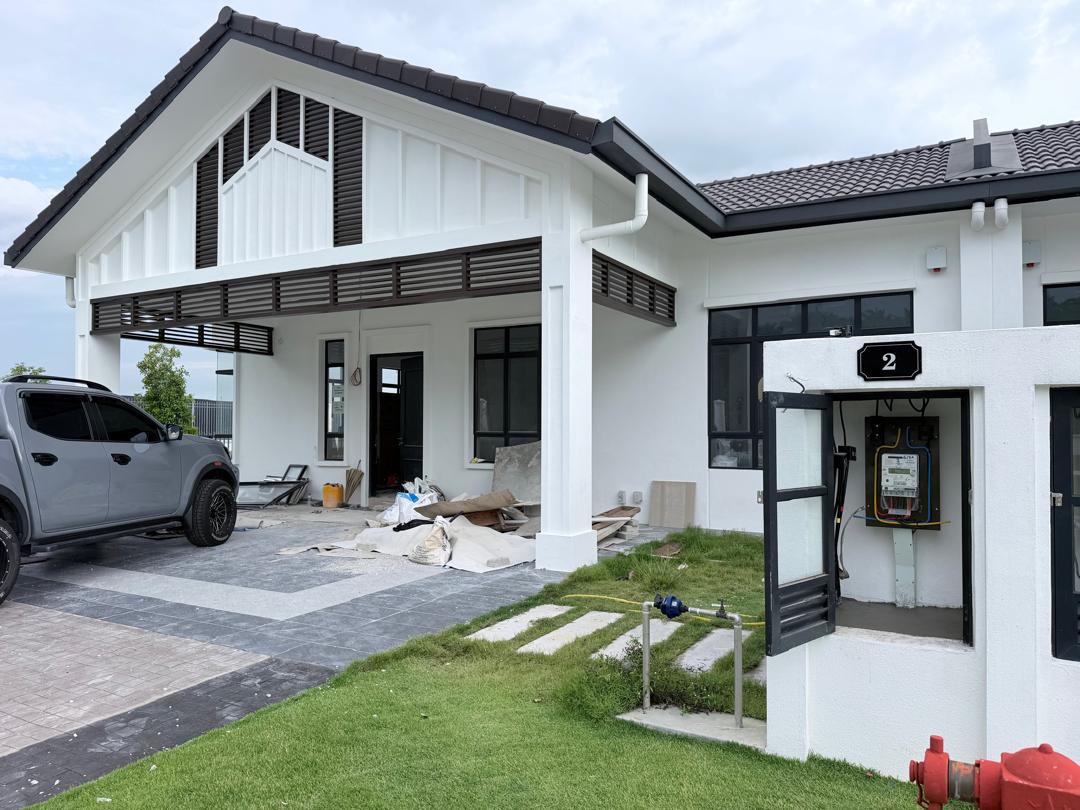

Permohonan meter baharu untuk banglo rumah baru🆕 Meter Baru

Permohonan Meter Baharu — Banglo Rumah Baru

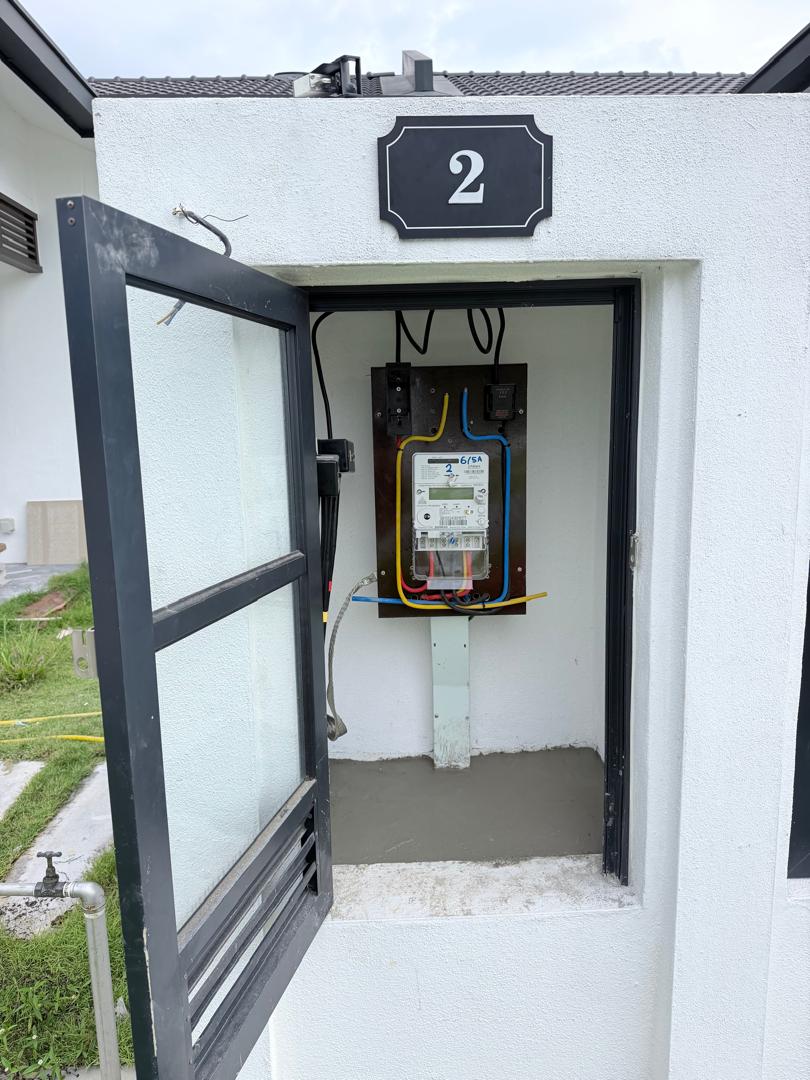

Pemasangan meter baharu close up di banglo🆕 Meter Baru

Pemasangan Meter Baharu — Close-Up

Meter baharu di tapak pembinaan rumah baru🆕 Meter Baru

Meter Baharu — Tapak Pembinaan Rumah

Nak Mohon Meter TNB Baru?

Hubungi kami — harga telus, tiada hidden cost.

💬
